SAÉ 2.4 : Pilotage d’une production stabilisée
Objectif
Déterminer le coût de revient d’une pièce, prévoir le planning prévisionnel et la date de livraison prévue

Compétence
système de production
Cout utilisation machines | 59 118 ,95 € |
Cout matière première | 5 973,00 € |
Cout électricité | 1 316,47 € |
Cout main d'œuvre | 51955,20 € |
Montage d'usinage | 1880,00 € |
Montage de contrôle | 423,00 € |
TOTAL | 120 666,62 € |
Le budget total s’élève donc à 120 670€, ce qui correspond à 36.57€ la pièce.
Compte-tenu des délais de livraison, l’achat de la matière première prendra 3 semaines. Certaines tâches comme le découpage du brut sont difficiles à estimer, mais semblent être faisable en une journée. Le reste des taches a été calculé grâce aux heures d’utilisation déterminées précédemment.

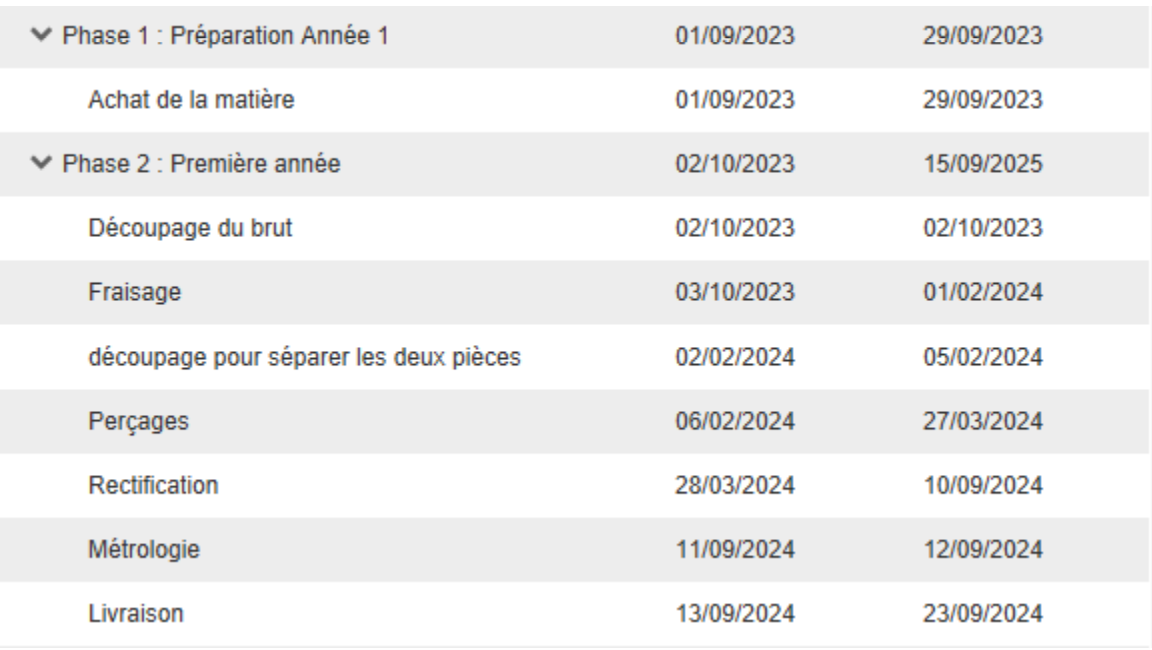

La phase 2 concerne la production durant la première année. Il suffit de la répétée une seconde fois à la suite, afin d’obtenir l’ensemble de la production ainsi que la date finale de livraison, qui sera le 15/09/2025.
Le projet commençant le 01/09/2023, il y a 2 semaines de retard pour respecter la marge imposée. Cela est principalement causé par les problèmes de livraison de la matière première.
